اسکلت فلزی ساختمان دو طبقه؛ محاسبه، هزینه و مراحل اجرا

اسکلت فلزی ساختمان دو طبقه
در یک نگاه
  • چرا اسکلت فلزی برای ساختمان دوطبقه؟ سبک‌تر، سریع‌تر و در زلزله ایمن‌تر؛ معمولاً زمان ساخت را ۲۵ تا ۳۰٪ کمتر از بتنی می‌کند.
  • اجزای اصلی سازه چیست؟ تیر و ستون، اتصالات (جوشی یا پیچ‌ومهره‌ای ولی اغلب پیچ‌ومهره‌ای)، بادبندها/سیستم جانبی، فونداسیون و صفحه‌ستون، و پوشش ضدزنگ.
  • مراحل اجرا به زبان ساده: طراحی ← فونداسیون و صفحه‌ستون دقیق ← نصب ستون‌ها ← اجرای تیرها ← نصب بادبند و کنترل پایداری ← ضدزنگ و بازرسی نهایی.
  • آهن مصرفی چقدر است؟ حدود ۳۰ تا ۴۵ کیلوگرم فولاد به ازای هر مترمربع زیربنا؛ مثال: ۲۰۰ مترمربع با ۳۵ کیلوگرم ≈ ۷ تن فولاد.
  • هزینه و نتیجه‌گیری: 1405 حدود 5 تا 7.5 میلیون تومان به ازای هر مترمربع؛ فلزی ۱۰ تا ۲۰٪ گران‌تر از بتنی، ولی سریع‌تر و قابل‌کنترل‌تر به شرط رعایت مباحث ۶ و ۱۰ و کنترل کیفیت.

اگر قصد ساخت یک خانه دوطبقه را دارید، انتخاب سیستم سازه‌ای از همان تصمیم‌هایی است که از ابتدا تا پایان پروژه روی هزینه، زمان اجرا و کیفیت نهایی اثر می‌گذارد. بااین‌حال، نمی‌توان بدون بررسی پلان معماری، طول دهانه‌ها، نوع سقف، وضعیت خاک، میزان لرزه‌خیزی منطقه، شرایط دسترسی کارگاه، زمان‌بندی و بودجه پروژه گفت که اسکلت فلزی همیشه بهترین انتخاب است.

اسکلت فلزی ساختمان دو طبقه اگر درست طراحی و اجرا شود، می‌تواند وزن سازه را کاهش دهد، امکان ساخت قطعات در کارخانه را فراهم کند و زمان نصب در محل پروژه را کوتاه‌تر کند. در کنار این مزایا، باید نوسان قیمت فولاد، حساسیت اتصالات، نیاز به حفاظت در برابر خوردگی و حریق و محدودیت‌های حمل و نصب را هم در نظر گرفت.

نکته مهم این است که ایمنی ساختمان فقط به فولادی یا بتنی بودن آن وابسته نیست. انتخاب سیستم باربر مناسب، طراحی براساس ضوابط، کیفیت مصالح، جزئیات اتصالات، اجرای دقیق و نظارت مستند، همگی در عملکرد نهایی سازه نقش دارند. به همین دلیل، انتخاب بین اسکلت فلزی و بتنی بهتر است برای هر پروژه به‌صورت جداگانه و پس از یک مقایسه فنی، اجرایی و اقتصادی انجام شود.

خلاصه این مقاله را می‌توانید در پادکست کوتاه زیر بشنوید:

Safety icon

جهت دریافت مشاوره همین حالا با ما تماس بگیرید

مشاوره و استعلام قیمت

سازه‌های فلزی، اسکلت فلزی، ساخت سوله

مشاوره تخصصی

‌مراحل ساخت سازه‌های فلزی

اجزای اصلی اسکلت فلزی ساختمان دو طبقه

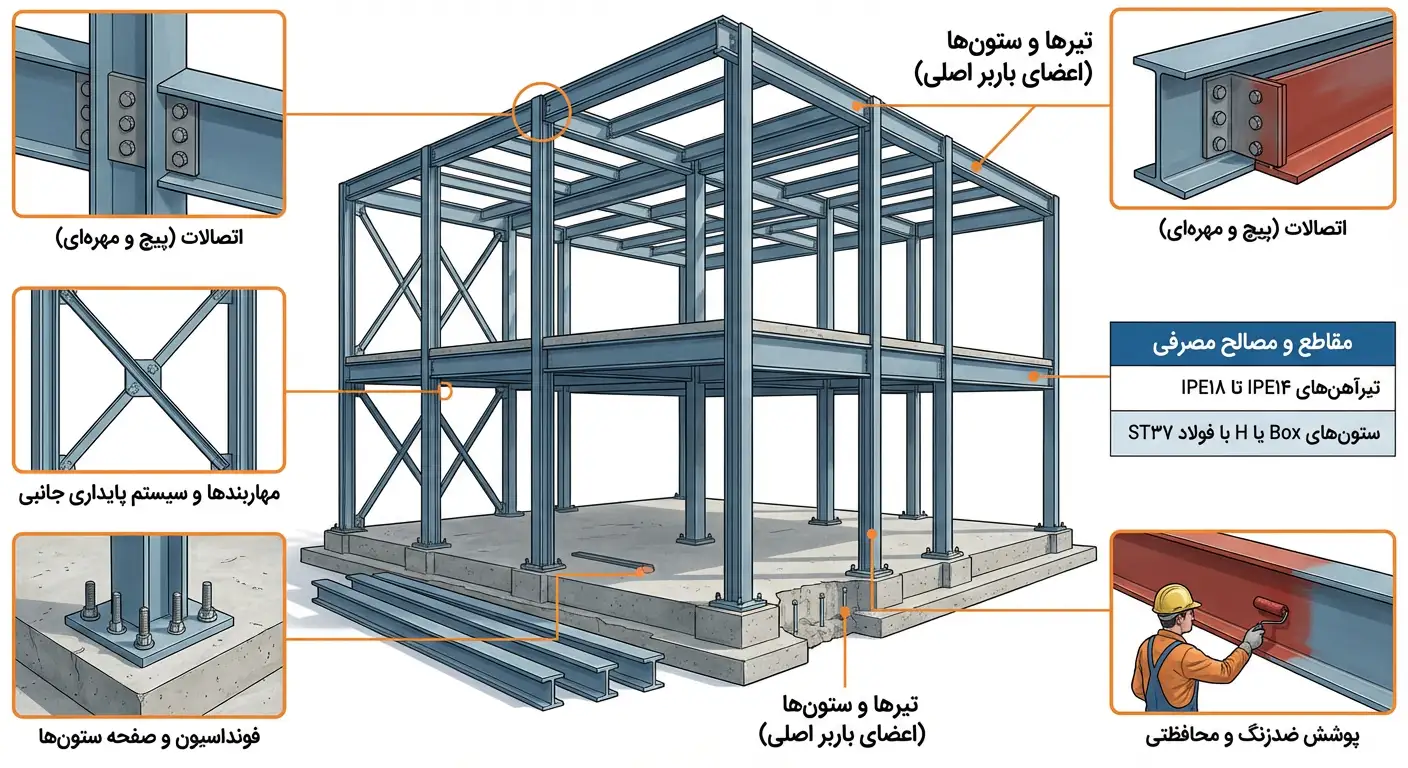

اجزای اصلی در اجرای اسکلت فلزی ساختمان دو طبقه

  • تیرها و ستون‌ها: این اعضا بخش اصلی مسیر انتقال بارهای ثقلی و بخشی از نیروهای جانبی را تشکیل می‌دهند. بسته به طرح سازه، ممکن است از مقاطع نوردشده، مقاطع مرکب یا مقاطع ساخته‌شده از ورق استفاده شود. نوع و ابعاد نهایی مقاطع فقط با محاسبات مهندسی و نقشه‌های مصوب مشخص می‌شود.
  • اتصالات: اتصال تیر به ستون، وصله اعضا، اتصال بادبند و اتصال ستون به فونداسیون می‌تواند پیچی، جوشی یا ترکیبی باشد. انتخاب روش اتصال به سیستم سازه‌ای، نیروهای طراحی، امکانات ساخت و نصب و سطح کنترل کیفیت پروژه بستگی دارد. برای آشنایی بیشتر، مقاله اتصالات پیچ و مهره‌ای در سازه‌های فولادی را مطالعه کنید.
  • سیستم باربر جانبی: قاب خمشی، قاب مهاربندی‌شده یا سایر سیستم‌های مجاز، نیروهای ناشی از باد و زلزله را به فونداسیون منتقل می‌کنند. بهتر است محل بادبندها از همان ابتدای طراحی با پلان معماری، بازشوها و مسیر عبور تأسیسات هماهنگ شود.
  • دیافراگم سقف و اعضای جمع‌کننده: سقف باید نیروهای جانبی را به قاب‌های مقاوم انتقال دهد. نوع سقف، نحوه اتصال آن به تیرها و جزئیات بازشوهای بزرگ، همگی بخشی از مسیر انتقال بار هستند و نباید به‌صورت جدا از طراحی کلی سازه دیده شوند.
  • فونداسیون، صفحه‌ستون و انکربولت: ابعاد پی، ضخامت صفحه‌ستون و تعداد و قطر انکربولت‌ها براساس نیروهای طراحی و شرایط ژئوتکنیکی زمین انتخاب می‌شود. جانمایی و تراز دقیق صفحه‌ستون اهمیت زیادی دارد، اما این دقت اجرایی جای طراحی درست پی و اتصال پای ستون را نمی‌گیرد.
  • مصالح و مقاطع مصرفی: نوع فولاد، مشخصات ورق و مقطع و استاندارد محصول باید در نقشه‌ها و مشخصات فنی پروژه ذکر شود. صرف دوطبقه بودن ساختمان برای پیشنهاد مقاطعی مانند IPE14، IPE18 یا Box کافی نیست.
  • حفاظت در برابر خوردگی و حریق: آماده‌سازی سطح، نوع پرایمر، رنگ نهایی و در صورت نیاز پوشش ضدحریق، باید متناسب با شرایط محیطی و کاربری ساختمان انتخاب شود. فراموش نکنید که رنگ ضدزنگ معمولی، پوشش ضدحریق محسوب نمی‌شود.

نمونه اجرای اسکلت فلزی ساختمان دو طبقه

مراحل ساخت اسکلت فلزی ساختمان دو طبقه؛ از طراحی تا تحویل

برای اینکه دید روشن‌تری از فرایند کلی اجرای اسکلت فلزی ساختمان دوطبقه داشته باشید، می‌توانید پیش از ادامه مقاله ویدئوی زیر را ببینید. البته جزئیات اجرا در هر پروژه باید براساس نقشه‌های مصوب و برنامه نصب همان پروژه انجام شود.

۱. تکمیل اطلاعات پایه پروژه

پیش از شروع طراحی سازه، باید اطلاعات اصلی پروژه کامل باشد؛ از جمله پلان معماری، کاربری فضاها، ارتفاع طبقات، محل بازشوها، نوع سقف، گزارش ژئوتکنیک، موقعیت زمین و محدودیت‌های همسایگی و دسترسی. هر تغییری که بعد از تهیه نقشه‌های سازه و کارگاهی ایجاد شود، می‌تواند به دوباره‌کاری، افزایش وزن فولاد و تأخیر در برنامه اجرا منجر شود.

۲. طراحی سازه و تهیه نقشه‌های مصوب

مهندس محاسب، بارهای مرده، زنده، برف، باد و زلزله را براساس ضوابط پروژه تعیین می‌کند و سپس سیستم باربر ثقلی و جانبی را انتخاب می‌کند. کنترل مقاومت، پایداری، تغییرمکان، نامنظمی، اثرات مرتبه دوم و طراحی اتصالات باید در محاسبات و نقشه‌های سازه دیده شود.

طراحی لرزه‌ای با یک درصد ثابت از وزن ساختمان انجام نمی‌شود. خطر لرزه‌ای منطقه، نوع خاک، اهمیت ساختمان، جرم سازه، زمان تناوب و نوع سیستم مقاوم جانبی، همگی روی نیروی زلزله اثر می‌گذارند.

۳. تهیه نقشه‌های کارگاهی و لیستوفر

نقشه‌های کارگاهی باید همه جزئیات لازم برای ساخت را مشخص کنند؛ از ابعاد قطعات و محل سوراخ‌ها گرفته تا ورق‌های اتصال، سخت‌کننده‌ها، وصله‌ها، نوع و طول جوش، مشخصات پیچ‌ها و ترتیب مونتاژ. پس از تأیید این نقشه‌ها، لیستوفر نهایی تهیه می‌شود و می‌توان سفارش مصالح، برنامه برش و وزن دقیق‌تر اسکلت را براساس آن تنظیم کرد.

۴. اجرای فونداسیون و نصب صفحه‌ستون‌ها

جانمایی محورها، نصب شابلون انکربولت، کنترل فاصله محورها و تراز، بتن‌ریزی و عمل‌آوری باید مطابق نقشه‌های مصوب و دستورالعمل اجرایی انجام شود. پیش از نصب ستون‌ها نیز لازم است کنترل‌های ابعادی و در صورت نیاز نتایج آزمایش بتن بررسی شود.

بریدن، خم‌کردن یا جابه‌جایی انکربولت‌ها و تغییر ابعاد صفحه‌ستون بدون تأیید مهندس طراح، اصلاح ساده کارگاهی نیست و می‌تواند عملکرد اتصال پای ستون را تغییر دهد.

۵. ساخت قطعات در کارخانه یا کارگاه ساخت

پیش از ارسال قطعات به محل پروژه، گواهی مصالح، مشخصات محصول، کیفیت برش و سوراخ‌کاری، مونتاژ، جوشکاری، میزان اعوجاج و ابعاد نهایی باید کنترل شود. ساخت کارخانه‌ای زمانی مزیت واقعی ایجاد می‌کند که نقشه‌های کارگاهی نهایی شده باشند، تجهیزات مناسب در دسترس باشد و فرایند کنترل کیفیت به‌صورت مستند انجام شود.

۶. حمل، تخلیه و برنامه نصب

برای حمل و نصب، فقط داشتن جرثقیل کافی نیست. وزن و ابعاد قطعات، ظرفیت جرثقیل، محل استقرار آن، مسیر ورود کامیون، فضای دپو، شعاع خطر و ترتیب نصب باید از قبل مشخص شود. سازه نیمه‌کاره بدون مهاربندی موقت و برنامه ایمن برپایی، ممکن است پایداری کافی نداشته باشد.

۷. نصب ستون‌ها، تیرها و مهاربندها

پس از نصب اولیه، ستون‌ها باید با تجهیزات مناسب شاقول شوند و تا زمان تکمیل قاب، پایداری موقت داشته باشند. تیرها و مهاربندها نیز براساس ترتیب نصب نقشه‌های کارگاهی اجرا می‌شوند. اتصال موقت تنها برای نگه‌داشتن قطعه در مرحله نصب است و جای اتصال نهایی را نمی‌گیرد.

گروت‌ریزی زیر صفحه‌ستون نیز باید با مصالح مناسب و پس از کنترل تراز، شاقول و وضعیت اتصال پای ستون انجام شود.

۸. اجرای سقف و تکمیل مسیر انتقال بار

تیرهای فرعی، برشگیرها، عرشه یا سایر اجزای سقف باید دقیقاً طبق نقشه اجرا شوند. ایجاد بازشو، بریدن تیر یا ورق، جابه‌جایی برشگیر و عبور تأسیسات از اعضای سازه‌ای، بدون جزئیات تأییدشده مهندس محاسب مجاز نیست.

۹. کنترل اتصالات و بازرسی نهایی

بازرسی چشمی جوش‌ها، پایه کنترل کیفیت اتصالات جوشی است. آزمایش‌های غیرمخرب تکمیلی مانند PT، MT یا UT هم براساس نقشه‌ها، مشخصات فنی، نوع اتصال و نظر دستگاه نظارت انتخاب می‌شوند. بنابراین نمی‌توان یک نوع آزمایش را برای همه جوش‌ها به‌طور یکسان الزامی دانست.

کنترل پیچ‌ها نیز باید با توجه به نوع اتصال، مشخصات پیچ و روش مصوب بستن انجام شود.

۱۰. پوشش محافظ، مدارک تحویل و نقشه چون‌ساخت

پیش از رنگ‌آمیزی یا اجرای پوشش محافظ، سطح فولاد باید به‌درستی آماده شود و شرایط محیطی و ضخامت لایه نیز کنترل شود. در پایان کار، گزارش کنترل ابعادی، صورت‌جلسه اتصالات، نتایج آزمایش‌ها، گواهی مصالح، فهرست مغایرت‌های اصلاح‌شده و نقشه‌های چون‌ساخت باید در پرونده پروژه نگهداری شوند.

مراحل طراحی ساخت و نصب اسکلت فلزی ساختمان دو طبقه

پایداری سازه در زمان نصب، به‌اندازه وضعیت نهایی آن اهمیت دارد. تا زمانی که اتصالات و سیستم باربر جانبی کامل نشده‌اند، مهاربندی موقت و ترتیب درست نصب باید طبق برنامه مصوب حفظ شود.

کنترل اجرای اسکلت ساختمان دو طبقه

زمان‌بندی تقریبی اجرای اسکلت فلزی دوطبقه

جدول زیر یک الگوی اولیه برای برنامه‌ریزی پروژه‌ای با زیربنای حدود ۱۸۰ تا ۲۵۰ مترمربع، دسترسی معمول شهری و پیچیدگی متوسط است. زمان واقعی پروژه می‌تواند با توجه به روند تأیید نقشه‌ها، تأمین فولاد، ظرفیت کارخانه، نوع سقف، آب‌وهوا، محدودیت حمل، دسترسی جرثقیل و اصلاحات احتمالی تغییر کند.

فاز بازه برنامه‌ریزی اولیه وابستگی اصلی مدرک یا کنترل تحویل
هماهنگی طراحی و نقشه‌های مصوب ۱ تا ۴ هفته کامل‌بودن معماری، گزارش خاک و فرایند تأیید نقشه‌های سازه مصوب
نقشه کارگاهی، تأمین و ساخت ۲ تا ۵ هفته تأیید شاپ، موجودی مقاطع و ظرفیت ساخت نقشه کارگاهی تأییدشده و گزارش کنترل ساخت
فونداسیون و صفحه‌ستون ۲ تا ۳ هفته حجم عملیات، آزمایش بتن و زمان عمل‌آوری صورت‌جلسه محورها، تراز و نتایج کنترل بتن
نصب ستون، تیر و مهاربند ۴ تا ۱۰ روز کاری تعداد قطعات، ظرفیت جرثقیل و دسترسی سایت کنترل شاقول، ابعاد و اتصالات
تکمیل سقف و اتصالات ۳ تا ۷ روز کاری نوع سقف، بازشوها و هماهنگی تأسیسات صورت‌جلسه اجرای سقف و اتصالات
بازرسی، اصلاحات و پوشش محافظ ۲ تا ۵ روز کاری حجم آزمون‌ها، شرایط سطح و آب‌وهوا گزارش بازرسی، فهرست اصلاحات و نقشه چون‌ساخت

نکته مدیریت پروژه: در بسیاری از پروژه‌ها می‌توان ساخت اسکلت را هم‌زمان با اجرای فونداسیون پیش برد؛ البته به شرطی که نقشه‌های کارگاهی، صفحه‌ستون‌ها و انکربولت‌ها زودتر نهایی شده باشند. هر تغییر معماری یا سازه‌ای پس از شروع ساخت باید از نظر هزینه و زمان ثبت، بررسی و تصویب شود.

محاسبه وزن و مقدار آهن مصرفی در اسکلت فلزی دو طبقه

وزن فولاد یکی از مهم‌ترین ورودی‌های برآورد هزینه است، اما برای همه ساختمان‌های دوطبقه نمی‌توان یک عدد ثابت اعلام کرد. تعداد و طول دهانه‌ها، ارتفاع طبقات، نوع سقف، سیستم باربر جانبی، نامنظمی پلان و ارتفاع، شرایط خاک، بار برف، لرزه‌خیزی منطقه و جزئیات اتصالات، همگی روی وزن نهایی اسکلت اثر می‌گذارند.

در مرحله امکان‌سنجی، گاهی از شاخص کیلوگرم فولاد به ازای هر مترمربع استفاده می‌شود. این شاخص زمانی قابل‌استفاده است که از پروژه‌های مشابه و با دامنه وزن مشخص استخراج شده باشد. بازه‌هایی مانند ۳۰ تا ۴۵ کیلوگرم بر مترمربع فقط برای یک برآورد خیلی اولیه در بعضی ساختمان‌های کم‌ارتفاع و ساده کاربرد دارند و نباید مبنای انتخاب مقطع، خرید آهن یا قرارداد مقطوع قرار گیرند.

چه اقلامی باید در وزن اسکلت محاسبه شوند؟

  • تیرها، ستون‌ها و مهاربندها
  • ورق‌های اتصال، گاست‌پلیت، سخت‌کننده و ورق‌های تقویتی
  • صفحه‌ستون، ورق زیرسری و اجزای وصله
  • پیچ و مهره و در صورت توافق، وزن تقریبی جوش و پرت ساخت
  • اعضای فرعی، کلاف‌ها، تیرهای پیرامونی و اجزای نگهدارنده
  • در صورت وجود در دامنه قرارداد: عرشه فولادی، راه‌پله فلزی و سازه‌های جانبی

مثال محاسبه مقدماتی

فرض کنید زیربنای کل یک ساختمان دوطبقه ۲۰۰ مترمربع است و برای برآورد اولیه، شاخص فرضی ۳۵ کیلوگرم فولاد در مترمربع در نظر گرفته شده است:

۳۵ × ۲۰۰ = ۷٬۰۰۰ کیلوگرم، معادل حدود ۷ تن

این عدد فقط یک مثال محاسباتی است. وزن نهایی زمانی مشخص می‌شود که طراحی انجام شده، نقشه‌های کارگاهی تأیید شده و لیستوفر استخراج شده باشد. همچنین باید دقیقاً روشن شود که وزن اعلام‌شده فقط اعضای اصلی را شامل می‌شود یا ورق‌ها، اتصالات، راه‌پله، عرشه، پرت و سایر اقلام جانبی نیز در آن محاسبه شده‌اند.

وزن نظری چند مقطع رایج

جدول زیر فقط برای کنترل مقدماتی وزن ارائه شده است و به معنی پیشنهاد استفاده از این مقاطع در یک ساختمان دوطبقه نیست. وزن واقعی محصول باید با جدول کارخانه، باسکول و گواهی محصول تطبیق داده شود.

نوع مقطع وزن نظری تقریبی هر متر توضیح
IPE14 حدود ۱۲٫۹ کیلوگرم مقطع استاندارد IPE؛ انتخاب آن نیازمند طراحی است.
IPE16 حدود ۱۵٫۸ کیلوگرم وزن اسمی؛ محصول کارخانه ممکن است تلرانس داشته باشد.
IPE18 حدود ۱۸٫۸ کیلوگرم طول دهانه به‌تنهایی معیار انتخاب تیر نیست.
قوطی ۲۰۰×۲۰۰×۸ حدود ۴۸ کیلوگرم مقدار نظری است و به هندسه گوشه‌ها و استاندارد تولید وابسته است.
UPN14 حدود ۱۶ کیلوگرم کاربرد عضو باید براساس نیرو و جزئیات اتصال تعیین شود.

هشدار فنی: جایگزین‌کردن یک مقطع با مقطع دیگر، حتی اگر ظاهر یا وزن مشابهی داشته باشد، بدون بازطراحی و کنترل مقاومت، پایداری، خیز، لرزش و اتصال مجاز نیست. هیچ ادعای صرفه‌جویی را هم نمی‌توان بدون محاسبات و مشخصات همان پروژه به پروژه‌های دیگر تعمیم داد.

برآورد وزن اسکلت فلزی ساختمان دو طبقه

هزینه اسکلت فلزی ساختمان دو طبقه در سال ۱۴۰۵ چگونه محاسبه می‌شود؟

با توجه به نوسان قیمت فولاد، دستمزد و حمل‌ونقل، اعلام یک قیمت ثابت به ازای هر مترمربع برای تمام سال ۱۴۰۵ می‌تواند تصویر دقیقی از هزینه واقعی پروژه ندهد. حتی دو ساختمان با متراژ یکسان ممکن است به دلیل تفاوت در دهانه‌ها، وزن اسکلت، نوع اتصال، محل ساخت، شرایط نصب، نوع پوشش و محدوده قرارداد، هزینه‌های کاملاً متفاوتی داشته باشند.

برای مشاهده مطالب مرتبط با قیمت روز، صفحه قیمت اسکلت فلزی ساختمان را نیز بررسی کنید. هر قیمتی که قرار است مبنای قرارداد باشد، بهتر است تاریخ، محل تحویل، مشخصات مصالح، دامنه خدمات و مدت اعتبار پیشنهاد را به‌طور شفاف مشخص کند.

فرمول عملی برآورد هزینه

هزینه کل اسکلت فلزی = هزینه فولاد تحویلی + هزینه ساخت + ورق و اتصالات + حمل + جرثقیل و نصب + پوشش محافظ + کنترل کیفیت + هزینه‌های قراردادی

  • فولاد تحویلی: وزن قطعی یا برآوردی در قیمت روز مقاطع و ورق ضرب می‌شود و کرایه و افت یا پرت مورد توافق نیز به آن اضافه می‌شود.
  • ساخت: هزینه برش، سوراخ‌کاری، مونتاژ، جوشکاری، اصلاح اعوجاج، بسته‌بندی و کنترل ابعادی را شامل می‌شود.
  • اتصالات: ورق‌ها، پیچ و مهره، الکترود یا سیم جوش، برشگیر و سایر اقلام مصرفی در این بخش قرار می‌گیرند.
  • حمل و نصب: بارگیری، حمل، تخلیه، جرثقیل، نیروی نصب، تجهیزات دسترسی و مهاربندی موقت باید جداگانه دیده شوند.
  • پوشش و کنترل کیفیت: آماده‌سازی سطح، رنگ، پوشش ضدحریق در صورت نیاز، بازرسی و آزمایش‌های تعیین‌شده در این گروه قرار دارند.
  • هزینه‌های قراردادی: تجهیز کارگاه، بیمه، مالیات، بالاسری، سود پیمانکار و ریسک نوسان قیمت نیز براساس شرایط قرارداد محاسبه می‌شوند.

پیش از مقایسه قیمت پیمانکاران، این موارد را یکسان کنید

  • وزن مبنای پیشنهاد و نحوه تعدیل وزن پس از لیستوفر
  • شمول یا عدم شمول ورق‌ها، پیچ‌ها، راه‌پله، عرشه و پرت
  • نوع فولاد و الزام ارائه گواهی محصول
  • محل ساخت و مسئولیت حمل، تخلیه و جرثقیل
  • نوع و سطح بازرسی جوش و پیچ
  • نوع رنگ، تعداد لایه و ضخامت پوشش
  • مالیات، بیمه، تجهیز کارگاه و مدت اعتبار قیمت

برای دریافت برآورد اولیه چه اطلاعاتی لازم است؟

برای اینکه برآورد اولیه به واقعیت پروژه نزدیک‌تر باشد، بهتر است متراژ کل و متراژ هر طبقه، شهر پروژه، پلان معماری، تعداد و طول تقریبی دهانه‌ها، نوع سقف، گزارش خاک در صورت وجود، تصاویر مسیر دسترسی و محدوده خدمات موردنظر را ارسال کنید. برآوردی که بدون نقشه تهیه می‌شود، باید با عنوان «تقریبی و غیرقابل‌استناد برای اجرا» ارائه شود.

تذکر مالی: قیمت متری زمانی قابل مقایسه است که دامنه خدمات پیشنهادها یکسان باشد. گاهی قیمت پایین‌تر به این دلیل است که ورق اتصال، پیچ، رنگ، حمل، جرثقیل، آزمایش یا مالیات در مبلغ اعلام‌شده لحاظ نشده است.

نکات طراحی، نظارت و کنترل کیفیت در اسکلت فلزی دو طبقه

کنترل بار زلزله و باد

کم‌ارتفاع بودن ساختمان به این معنی نیست که نیروهای جانبی اهمیت کمی دارند. مسیر انتقال نیرو از سقف به قاب‌های مقاوم و سپس فونداسیون باید پیوسته، روشن و قابل‌کنترل باشد.

نیروی زلزله با یک قانون ساده و ثابت مانند «۱۰ درصد وزن ساختمان» تعیین نمی‌شود. این مقدار براساس ضوابط معتبر و ویژگی‌های واقعی پروژه محاسبه می‌شود. بادبند ضربدری، شورون یا هر سیستم دیگر نیز زمانی قابل استفاده است که در طراحی انتخاب شده و جزئیات آن در نقشه‌های مصوب آمده باشد.

انتخاب قاب خمشی، مهاربندی‌شده یا ترکیبی

قاب مهاربندی‌شده در بعضی ساختمان‌های کم‌ارتفاع می‌تواند از نظر وزن و اجرا اقتصادی باشد، اما محل بادبندها گاهی برای پارکینگ، پنجره‌ها یا چیدمان معماری محدودیت ایجاد می‌کند. قاب خمشی معمولاً آزادی بیشتری در پلان می‌دهد، ولی طراحی و اجرای اتصالات آن حساس‌تر است.

استفاده هم‌زمان از قاب خمشی و بادبند نیز لزوماً به معنی ایجاد «سیستم دوگانه» نیست. برای این کار باید الزامات تحلیل، سهم‌بری نیرو و شکل‌پذیری به‌طور کامل رعایت شود.

نمونه قاب و اجزای سازه فولادی ساختمان کم ارتفاع

ضوابط و مدارک مرجع پروژه

در زمان نگارش این نسخه، از مهم‌ترین مراجع طراحی و اجرا می‌توان به مبحث ششم مقررات ملی ساختمان، ویرایش ۱۳۹۸، مبحث دهم مقررات ملی ساختمان، ویرایش ۱۴۰۱ و استاندارد ۲۸۰۰، ویرایش چهارم و اصلاحیه‌های آن اشاره کرد.

شرایط خاک و پی، حفاظت در برابر حریق و ایمنی کارگاه نیز باید براساس مباحث و ضوابط مرتبط بررسی شوند. بااین‌حال، ملاک نهایی همیشه ویرایش لازم‌الاجرا در زمان اخذ مجوز و اسناد مصوب همان پروژه است.

اهمیت جوش و کنترل کیفیت اتصالات

نوع پیچ، رده مقاومتی، قطر، تعداد و روش بستن باید در نقشه‌ها و مشخصات فنی تعیین شود. به همین دلیل نمی‌توان گرید ۸.۸ یا ۱۰.۹ را برای همه اتصالات ساختمان‌های دوطبقه به‌صورت عمومی توصیه کرد.

در اتصالات جوشی نیز فقط کیفیت ظاهری جوش کافی نیست. صلاحیت جوشکار، دستورالعمل جوشکاری، وضعیت سطح، شرایط محیطی، ترتیب جوش و معیار پذیرش هم اهمیت دارند. بازرسی چشمی باید انجام شود و آزمایش‌های تکمیلی براساس اهمیت اتصال و برنامه کنترل کیفیت انتخاب شوند.

کنترل‌های کلیدی مهندس ناظر

  • تطبیق مصالح و مقاطع اجراشده با نقشه و مدارک خرید
  • کنترل محورها، تراز صفحه‌ستون، شاقول ستون و ابعاد قاب
  • کنترل مهاربندی موقت و ایمنی در مراحل برپایی
  • ثبت مغایرت‌ها و جلوگیری از اصلاحات خودسرانه اعضا و اتصالات
  • کنترل اجرای پیچ و جوش و پیگیری نتایج بازرسی
  • کنترل بازشوهای سقف و هماهنگی عبور تأسیسات
  • ثبت صورت‌جلسه‌های مرحله‌ای و مدارک چون‌ساخت

خوردگی، حریق و نگهداری

پوشش ضدخوردگی باید با توجه به رطوبت محیط، شرایط ساحلی یا صنعتی، احتمال تجمع آب و امکان دسترسی برای نگهداری انتخاب شود. از طرف دیگر، فولاد در دمای بالا بخشی از مقاومت و سختی خود را از دست می‌دهد؛ بنابراین الزامات مقاومت در برابر حریق باید براساس کاربری ساختمان، ارتفاع، مسیرهای خروج و ضوابط آتش‌نشانی بررسی شود.

در نتیجه، اجرای یک لایه ضدزنگ معمولی به معنی برآورده‌شدن نیاز احتمالی سازه به پوشش ضدحریق نیست.

چه زمانی اسکلت فلزی برای ساختمان دوطبقه انتخاب مناسبی است؟

اسکلت فلزی زمانی می‌تواند انتخاب مناسبی باشد که سرعت نصب برای پروژه اهمیت داشته باشد، ساخت کنترل‌شده قطعات امکان‌پذیر باشد، دسترسی جرثقیل مناسب باشد، پلان به دهانه‌های باز نیاز داشته باشد یا کاهش وزن سازه مزیت محسوب شود.

در مقابل، محدودیت شدید دسترسی، نبود پیمانکار یا بازرس واجد صلاحیت، هزینه بالای حفاظت در برابر حریق و خوردگی و نوسان شدید تأمین فولاد ممکن است بخشی از این مزایا را کاهش دهد.

بهتر است تصمیم نهایی پس از مقایسه چند گزینه گرفته شود؛ مقایسه‌ای که فقط به قیمت اولیه محدود نباشد و وزن، زمان اجرا، جریان نقدینگی، محدودیت‌های معماری، ریسک تأمین، کنترل کیفیت، هزینه نگهداری و توان اجرایی پیمانکاران محلی را هم در نظر بگیرد.

مزایا و معایب اسکلت فلزی در مقایسه با اسکلت بتنی

معیار مقایسه اسکلت فلزی اسکلت بتنی
وزن سازه در بسیاری از طرح‌ها سبک‌تر است، اما مقدار اختلاف به سیستم و طرح وابسته است. معمولاً جرم بیشتری دارد، ولی نتیجه باید برای طرح واقعی مقایسه شود.
زمان اجرا ساخت کارخانه‌ای و نصب سریع امکان‌پذیر است؛ بااین‌حال، تأخیر در تأمین مصالح یا نقشه‌های شاپ می‌تواند این مزیت را کمتر کند. قالب‌بندی، آرماتوربندی و عمل‌آوری زمان بیشتری می‌خواهد، اما تأمین مصالح در بعضی مناطق ساده‌تر است.
رفتار لرزه‌ای در صورت طراحی و اجرای درست، می‌تواند شکل‌پذیری مناسبی داشته باشد. با طراحی و آرماتورگذاری صحیح، امکان رسیدن به عملکرد لرزه‌ای ایمن وجود دارد.
کنترل کیفیت امکان کنترل کارخانه‌ای و بازرسی اتصالات وجود دارد، اما کیفیت جوش و نصب بسیار تعیین‌کننده است. کیفیت بتن، تراکم، عمل‌آوری و آرماتورگذاری باید در تمام مراحل کنترل شود.
هزینه به وزن، قیمت روز فولاد، هزینه ساخت، اتصالات، حمل و نصب وابسته است. به قیمت بتن و میلگرد، قالب، نیروی کار و مدت اجرا بستگی دارد.
دوام و حریق ممکن است به حفاظت ضدخوردگی و ضدحریق نیاز داشته باشد. دوام آن به کیفیت بتن، پوشش میلگرد و کنترل ترک و نفوذپذیری وابسته است.
تغییر یا توسعه آینده تنها پس از بررسی ظرفیت موجود و طراحی تقویت می‌توان درباره توسعه تصمیم گرفت. تغییرات ممکن است دشوارتر باشد، اما بدون ارزیابی سازه موجود مجاز نیست.
هماهنگی معماری مقاطع می‌توانند باریک‌تر باشند، ولی بادبندها و اتصالات ممکن است محدودیت ایجاد کنند. ابعاد اعضا ممکن است بیشتر باشد، اما در بعضی پلان‌ها هماهنگی دیوار و سقف ساده‌تر انجام می‌شود.

نتیجه مقایسه: هیچ‌کدام از این دو سیستم در همه پروژه‌ها برتری مطلق ندارند. برای یک ساختمان دوطبقه، بهتر است حداقل دو گزینه سازه‌ای با مفروضات یکسان طراحی و از نظر هزینه، زمان، معماری، اجرا و نگهداری مقایسه شوند.

مقایسه اسکلت فلزی و بتنی برای ساختمان دو طبقه

جمع‌بندی و توصیه نهایی

اسکلت فلزی برای بسیاری از ساختمان‌های دوطبقه می‌تواند گزینه‌ای سریع، دقیق و قابل‌کنترل باشد؛ اما این مزایا زمانی به نتیجه می‌رسند که طراحی اختصاصی، نقشه‌های کارگاهی کامل، مصالح قابل‌ردیابی، ساخت استاندارد، برنامه نصب ایمن و نظارت مستند در کنار هم قرار بگیرند.

عدد وزن یا قیمت متری، به‌تنهایی برای انتخاب سیستم سازه یا عقد قرارداد کافی نیست. پیش از تصمیم‌گیری، از مهندس محاسب بخواهید گزینه‌های قابل‌اجرا را با معماری پروژه هماهنگ کند. از پیمانکار هم بخواهید پیشنهاد مالی خود را براساس فهرست دقیق اقلام، دامنه خدمات، مدت اعتبار قیمت و برنامه زمان‌بندی ارائه دهد.

هر تغییری در مقطع، اتصال، بادبند، بازشو یا مسیر عبور تأسیسات باید پیش از اجرا به تأیید طراح و دستگاه نظارت برسد.

چک‌لیست کوتاه پیش از عقد قرارداد اسکلت فلزی

  • نقشه‌های سازه و معماری نهایی و با یکدیگر هماهنگ باشند.
  • وزن و تمام اقلام داخل قرارداد به‌طور دقیق تعریف شوند.
  • مسئولیت تهیه شاپ، خرید، ساخت، حمل، جرثقیل، نصب و بازرسی مشخص باشد.
  • روش تعدیل قیمت و تغییر وزن در قرارداد نوشته شود.
  • ارائه گواهی مصالح، برنامه کنترل کیفیت و مدارک تحویل در قرارداد الزام‌آور باشد.

منابع و مبنای بازبینی فنی

سؤالات متداول درباره ساخت اسکلت فلزی ساختمان دوطبقه

بله، یکی از مزایای اصلی اسکلت فلزی این است که به دلیل استحکام و انعطاف‌پذیری بالای فولاد، در صورت نیاز به تغییر کاربری یا افزودن طبقات، می‌توان به راحتی آن را تقویت یا اصلاح کرد. این امر امکان توسعه یا تغییرات در آینده را فراهم می‌کند، در حالی که این کار در سازه‌های بتنی بسیار پرهزینه و پیچیده است.

خود اسکلت فلزی به تنهایی عایق صوتی یا حرارتی محسوب نمی‌شود، اما به دلیل فضای باز بین تیر‌ها و ستون‌ها، می‌توان به راحتی مواد عایق صوتی و حرارتی را در دیوار‌ها و سقف‌ها نصب کرد. این موضوع به خصوص در مناطقی با آب و هوای سرد یا در ساختمان‌هایی با نیاز به عایق صوتی، بسیار مفید است.

بله، نصب اسکلت فلزی نیازمند تجهیزات تخصصی مانند جرثقیل‌های سنگین، دستگاه‌های جوشکاری صنعتی و ابزار‌های دقیق برای نصب پیچ و مهره است. این تجهیزات به منظور نصب صحیح و ایمن قطعات فولادی ضروری هستند و استفاده از آن‌ها توسط تیم‌های متخصص و ماهر انجام می‌شود تا از بروز خطا‌های ساختاری جلوگیری شود.
